胡志方调研阳江帆石一、帆石二海上风电场项目推进情况
胡志方来到位于大沟镇三丫村渡头山的阳江帆石一、帆石二海上风电场集控中心施工现场,向有关乡镇、部门以及项目相关负责人了解了整个项目的基本概况及目前的推进情况。
据了解,阳江帆石一、帆石二海上风电场项目是中广核集团在阳江开展的第二批海上风电项目,该场址位于阳江市阳东区南鹏岛南面海域,场址面积约339.5平方公里,项目规划总装机容量200万千瓦,工程动态总投资378.55亿元。

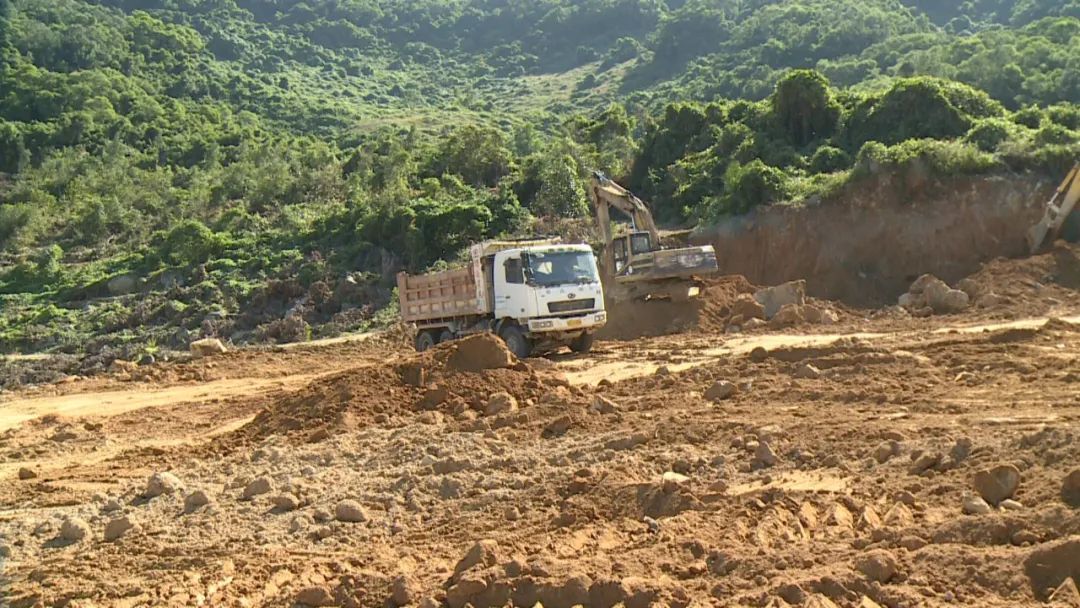

该项目陆上集控中心设在大沟镇三丫村的渡头山,占地面积6万多平方米,目前已基本完成3.6万平方米征地工作。本项目计划总工期为38个月,计划2021年12月上旬进行海上风机试验桩基础打桩工作,2024年全容量投产。
在听取了相关情况后,胡志方强调,相关部门和乡镇要进一步提高思想站位,加强沟通协调,想方设法突破征地的瓶颈,切实解决项目的用地问题,要加快完善项目前期各项手续,推动项目早日动工建设;项目施工方要抓紧施工的有利天气,加快做好土地平整工作,为后续的施工打下良好基础。
阳东区领导陈志昌、郑史生参加调研。
